Metraj ve Hakediş Terimleri Sözlüğü
Metraj ve Hakediş Terimleri Sözlüğü için temel kavramları, uygulama adımları ve kritik mühendislik kontrollerini özetleyen pratik rehber.
Yapıdan Editör Kurulu · Editoryal kaynak kontrolündeEditoryal kaynak kontrolü kaydı varAyrıntılar
- Hazırlayan
- Yapıdan Editör Kurulu
- Teknik/Editoryal kontrol
- Teknik doğrulama bekliyor
- Son kontrol tarihi
- Teknik doğrulama bekliyor
- İçerik sürümü
- 3.0
- Kaynak durumu
- Editoryal kaynak kontrolü kaydı var
Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.
Özet
Bu sözlük, inşaat mühendisliği uygulamalarında sıkça kullanılan metraj ve hakediş terimlerini; Türk mevzuatı (4734 ve 4735 Sayılı Kanunlar), Yapım İşleri Genel Şartnamesi ve TS ISO 15686-5:2017 çerçevesinde tanımlamaktadır. Her terim; Türkçe karşılığı, İngilizce eşdeğeri, teknik tanımı ve kullanım alanı ile birlikte sunulmaktadır. 30.07.2025 tarihli ve 32971 sayılı Resmî Gazete'de yayımlanan hakediş mevzuatı değişiklikleri (01.09.2025 itibarıyla yürürlükte) bu güncellemede dikkate alınmıştır. Sözlük; kamu ihalelerinde hakediş hazırlama, birim fiyat analizi, fiyat farkı hesabı ve kesin hesap işlemlerini kapsayan 20 terim ve 3 sayısal örnek problem içermektedir.
Metraj/keşif → fiyatlandırma → hakediş → sözleşme/değişiklik → kabul → kayıp/maliyet; 4734/4735 SK + YİGŞ kapsamında.
Ayrıntılı açıklamayı göster
Kullanım Kılavuzu
Her terim: Türkçe | İngilizce | Tanım | Kullanım Alanı | Yasal Referans
Saha Notu (Genel): Türkiye'de kamu inşaat ihalelerinin büyük çoğunluğu 4734 Sayılı Kamu İhale Kanunu kapsamında birim fiyat veya anahtar teslimi götürü bedel sözleşme türleriyle yürütülmektedir. Metraj ve hakediş terimleri bu iki sözleşme türünde farklı uygulanır: birim fiyat sözleşmelerde her iş kaleminin miktarı hakediş sürecinde yeniden ölçülürken, götürü bedel sözleşmelerde pursantaj üzerinden hesaplama yapılır.
Dikkat: Bu sözlükteki tüm yasal referanslar 2026 yılı itibarıyla yürürlükteki mevzuatı yansıtmaktadır. 4735 SK Geçici Madde 7 (28.12.2023 tarihli RG 32413, 7491 SK Md.40) kapsamında artırımlı fiyat farkı uygulamaları güncel mevzuattan takip edilmelidir.

1. Metraj (Quantity Survey / Quantity Takeoff)
| Alan | İçerik |
|---|---|
| İngilizce | Quantity Survey, Bill of Quantities (BoQ), Quantity Takeoff |
| Tanım | Bir inşaat projesindeki iş kalemlerinin birim miktarlarını (m³, m², kg vb.) belirleyen hesap süreci |
| Kullanım Alanı | Keşif, ihale, hakediş |
| Yasal Dayanak | 4734 SK Md.9 (Yaklaşık Maliyet); YIGS Md.39 (Hakediş Metrajı) |

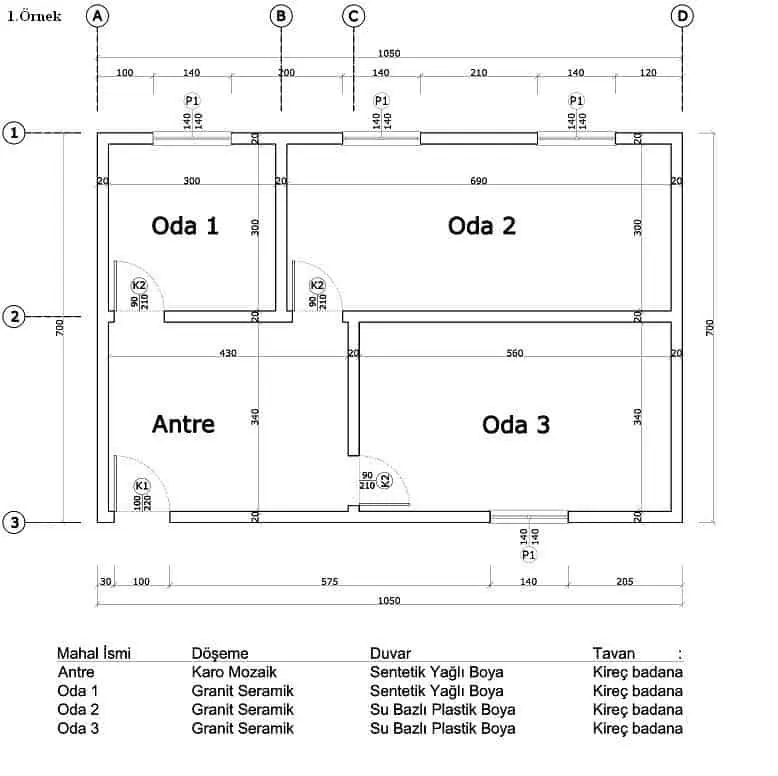

Teknik Açıklama: Metraj, uygulama projesindeki boyutlara dayanılarak hazırlanır. Birim fiyat sözleşmelerinde iş kalemleri proje boyutları üzerinden ölçülerek net miktar belirlenir; buna ek olarak malzeme siparişi için fire oranı eklenerek brüt miktar hesaplanır. Anahtar teslimi götürü bedel sözleşmelerde ise metraj yalnızca yaklaşık maliyet tespiti amacıyla kullanılır.

| İş Kalemi | Birim | Ölçüm Esası | Poz No (ÇŞB 2026) |
|---|---|---|---|
| Toprak Kazısı (serbest) | m³ | Kazı projesi üzerinden hacim | 15.120.1001 |
| C25/30 Hazır Beton (temel) | m³ | Proje boyutları üzerinden hacim | 16.050.1135 |
| Nervürlü Donatı Çeliği | kg | Detay resmi üzerinden çubuk boyu × ağırlık | 21.010.1101 |
| Briket/Gazbeton Duvar | m² | Dış yüzey, boşluklar düşülür | 23.014.1101 |
| İç Sıva | m² | Kapı/pencere boşlukları düşülür | 27.510.1001 |
| Çatı Örtüsü (kiremit) | m² | Eğimli alan | 28.030.1001 |

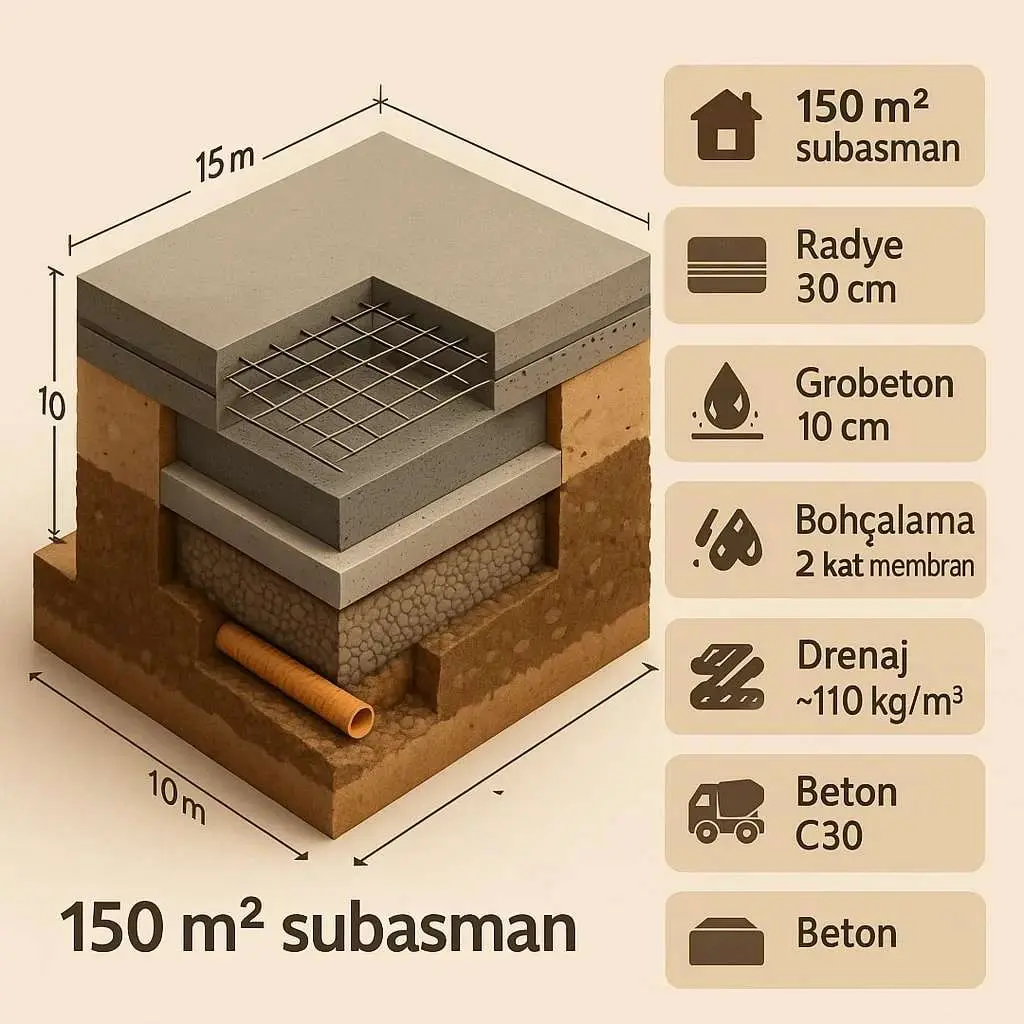

Saha Notu: Kazı metrajında zemin sınıfı, zemin etüt raporuyla doğrulanmalıdır. Yumuşak-sert toprak kazısı (Poz 15.120.1001) ile kaya kazısı (Poz 15.120.1003) arasındaki birim fiyat farkı 2026 yılı itibarıyla 3–8 kat olabilmektedir; yanlış poz seçimi ciddi maliyet sapmalarına neden olur.
2. Keşif (Estimate / Cost Estimate)
| Alan | İçerik |
|---|---|
| İngilizce | Cost Estimate, Preliminary Estimate |
| Tanım | Metraj ve birim fiyatlar kullanılarak projenin tahmini toplam maliyetinin hesaplanması |
| Kullanım Alanı | İhale öncesi, bütçe planlama |
| Yasal Dayanak | 4734 SK Md.9 — Yaklaşık Maliyet Tespiti |
Teknik Açıklama: Keşif; yaklaşık maliyet (ihale öncesi tahmini) ve kesin keşif (sözleşme kapsamı) olmak üzere iki aşamada hazırlanır. 4734 SK Md.9'a göre yaklaşık maliyet KDV hariç hesaplanır ve ihale yetkilisi onayından geçer. ÇŞB birim fiyatları ve birim fiyat analizleri keşif hazırlamada birincil referanstır.

| Yapı Sınıfı | Alt Grup | Birim Maliyet (TL/m²) |
|---|---|---|
| I. Sınıf (C) | Basit hayvancılık, çardaklar | 2.100 |
| II. Sınıf (C) | Bağ/dağ/köy evleri (≤200 m²) | 12.400 |
| IV. Sınıf (A) | Üniversiteler, AVM (≤25.000 m²) | 21.500 |
| V. Sınıf (B) | Hastaneler (200–400 yatak) | 35.600 |
| V. Sınıf (C) | 400+ yatak hastane, opera | 39.500 |
| Özel Sınıf | Havalimanı, metro, 5 yıldızlı otel | 43.400 |
Saha Notu: Yaklaşık maliyet hataları fiyat farkı katsayısı ve revize birim fiyat hesabını olumsuz etkiler. 30.07.2025 tarihli değişiklikle (RG 32971) güncelliğini yitiren birim fiyatlar Yİ-ÜFE alt endeksiyle güncellenebilmektedir (YIGS Uygulama Yönetmeliği Md.10 Fıkra 5).
3. Hakediş (Progress Payment / Interim Certificate)
| Alan | İçerik |
|---|---|
| İngilizce | Progress Payment, Interim Certificate, Payment Claim |
| Tanım | Yüklenicinin tamamladığı iş miktarına karşılık iş sahibinden talep ettiği/aldığı ödeme belgesi |
| Kullanım Alanı | Aylık ödeme süreci |
| Yasal Dayanak | 4735 SK Md.8; YIGS Md.39–41; Tip Sözleşme Md.11 |
Teknik Açıklama: Hakediş raporları, Merkezî Yönetim Harcama Belgeleri Yönetmeliği Ek-3 formatında düzenlenir. Birim fiyat sözleşmelerinde kümülatif miktardan önceki hakedişin miktarı çıkarılarak bu hakedişin miktarı bulunur (Yeşil Defter yöntemi). 30.07.2025 tarihli değişiklikle (RG 32971) hakediş raporunun 30 gün içinde onaylanması ve ardından 30 gün içinde tahakkuka bağlanması zorunlu hale getirilmiştir.
Hakediş net tutarı formülü:
Saha Notu: 30.07.2025 tarihli değişiklik, onay–tahakkuk sürelerinin ardışık ilişkisini açıkça düzenleyerek yüklenici–idare uyuşmazlıklarının önüne geçmeyi hedeflemektedir. Gecikme halinde yükleniciler Tip Sözleşme Md.11 kapsamında gecikme faizi talep edebilir.
Dikkat: Hakediş raporuna itiraz için YIGS Md.40 kapsamında yüklenicinin karşı görüşlerini dilekçeyle idareye iletmesi ve rapora ihtirazı kayıt koyması zorunludur; aksi hâlde hakediş kesinleşir (Yargıtay 15. HD, 2012/7550 E.–2014/93 K.).
Hakediş Süreci Akış Diyagramı
4. Birim Fiyat (Unit Price / Unit Rate)
| Alan | İçerik |
|---|---|
| İngilizce | Unit Price, Unit Rate |
| Tanım | Bir iş kaleminin 1 birimini (m³, m², kg) gerçekleştirmenin toplam maliyeti (işçilik + malzeme + makine) |
| Kullanım Alanı | Analiz, ihale, hakediş |
| Yasal Dayanak | ÇŞB Yıllık Birim Fiyat Listeleri; 4734 SK Md.9 |
Teknik Açıklama:
%25 kâr ve genel gider katsayısı tüm ÇŞB analizlerinde sabittir.
| Gider Kalemi | Birim | Miktar | Tutar (TL, yaklaşık) |
|---|---|---|---|
| C25/30 hazır beton temini | m³ | 1,00 | — (piyasa rayici) |
| Pompa ile basma (≤30 m) | SA | 0,01 | ~2,25 |
| Döküm ve vibrasyon işçiliği | İşçi-SA | 0,05 | ~0,80 |
| Karsız Toplam | ~124,53 | ||
| %25 Kâr + Genel Gider | ~31,13 | ||
| Birim Fiyat Toplamı | ~155,66 |
Saha Notu: ÇŞB Şubat 2026 birim fiyat listesinde bazı poz fiyatları güncel listeye göre artış göstermiştir; projeye başlamadan önce en son yayımlanan listeye göre fiyat revizyonu yapılmalıdır.
5. Poz Numarası (Item Code / Bill Item Number)
| Alan | İçerik |
|---|---|
| İngilizce | Item Code, Bill Item Number |
| Tanım | Bayındırlık Birim Fiyatları listesinde her iş kalemine verilen benzersiz tanımlayıcı numara |
| Kullanım Alanı | Birim fiyat listesi, hakediş |
| Örnek | 15.120.1001 — Makine ile yumuşak ve sert toprak kazısı (Serbest kazı) |
| Yasal Dayanak | ÇŞB Birim Fiyat Listeleri (yıllık yayım) |
Teknik Açıklama: Poz numaraları 2019 reformuyla eski "Y.xx.xxx/xX" formatından ondalıklı sisteme geçirilmiştir. İhale birim fiyat listesindeki poz numarasının hakedişte kullanılan poz numarasıyla tutarlı olması KİK denetimi açısından kritiktir.
Dikkat: 2019 öncesi ihale edilen devam eden projelerde eski poz formatı (ör: Y.01.001) kullanılmaya devam edilir; 2019 sonrası ihaleler için yeni format (ör: 15.120.1001) zorunludur.
6. İş Kalemi (Work Item / Bill Item)
| Alan | İçerik |
|---|---|
| İngilizce | Work Item, Bill Item |
| Tanım | Metrajda ayrı ölçülen ve fiyatlanan her tekil inşaat faaliyeti |
| Kullanım Alanı | BoQ hazırlama, hakediş |
| Yasal Dayanak | YIGS Md.39; ÇŞB Birim Fiyat Tarifleri |
Teknik Açıklama: Her iş kalemi; poz numarası, kısa tanım, uzun tarif (yapım şartları ve ölçü kuralları), birim ve birim fiyat içerir. BoQ hazırlama sürecinde iş kalemleri İş Kırılım Yapısı (WBS — Work Breakdown Structure) esas alınarak kategorize edilir.
7. Fire (Waste / Wastage)
| Alan | İçerik |
|---|---|
| İngilizce | Waste, Wastage, Overbreak |
| Tanım | Kullanım dışı kalan, kırılan, kesilip atılan malzeme miktarı; net hesaba eklenir |
| Kullanım Alanı | Malzeme siparişi, maliyet kontrolü |
| Yasal Dayanak | ÇŞB Birim Fiyat Analizleri (poz tarifleri) |
| Malzeme | Fire Oranı (%) | Açıklama |
|---|---|---|
| Hazır Beton | 3–5 | Taşıma, dökme ve priz kayıpları |
| Nervürlü Donatı Çeliği | 3–8 | Kesim, büküm ve bindirme kayıpları |
| Tuğla / Gazbeton Blok | 5–10 | Kırılma, kesim kayıpları |
| Seramik / Karo | 5–8 | Kesim ve kırılma |
| Parke Taşı | 3–5 | Kenar kesimi kayıpları |
| Ahşap Kalıp | 5–15 | Tekrar kullanım sayısına göre |
Saha Notu: Türkiye şantiyelerinde donatı çeliğinde fire oranı demir atölyesinin mekanizasyon düzeyine bağlıdır. Manuel kesim yapan şantiyelerde %8'e ulaşan fire, CNC bükme-kesme makinesi kullanan atölyelerde %3–4'e inmektedir.
8. Nakliye (Transport / Haulage)
| Alan | İçerik |
|---|---|
| İngilizce | Haulage, Transport, Cartage |
| Tanım | Malzeme veya kazı artığının şantiye içi veya dışı taşınması işlemi ve maliyeti |
| Kullanım Alanı | Kazı nakliye metrajı, poz seçimi |
| Birim | m³·km (veya sadece m³) |
| Yasal Dayanak | ÇŞB Poz 15.120.1201–1203 |
| Mesafe | Durum | Birim |
|---|---|---|
| 0–25 m | Ana kazı pozuna dahil | m³ |
| 25 m – 1 km | Ayrı nakliye pozu eklenir | m³ |
| 1–6 km | Mesafeye göre nakliye pozu | m³·km |
| 6–15 km | Uzun mesafe nakliye pozu | m³·km |
| > 15 km | Özel analiz yapılır | m³·km |
9. Rayiç Fiyat (Market Price / Current Rate)
| Alan | İçerik |
|---|---|
| İngilizce | Current Market Price, Rate |
| Tanım | Piyasada o an geçerli olan malzeme, işçilik veya makine birim fiyatı |
| Kullanım Alanı | Birim fiyat analizi, keşif |
| Yasal Dayanak | 4734 SK Md.9; ÇŞB Rayiç Listeleri |
Teknik Açıklama: Rayiç fiyatlar; ÇŞB'nin işçilik ve makine rayiçleriyle birlikte piyasa araştırması sonucu belirlenen malzeme fiyatlarını kapsar. 30.07.2025 tarihli mevzuat değişikliğiyle güncelliğini yitiren rayiçler Yİ-ÜFE alt endeksleriyle güncellenebilmektedir.
10. Birim Fiyat Analizi (Unit Rate Analysis / Cost Breakdown)
| Alan | İçerik |
|---|---|
| İngilizce | Unit Rate Analysis, Cost Breakdown |
| Tanım | Bir iş kaleminin birim maliyetini işçilik, malzeme ve makine girdilerine göre ayrıştıran hesap tablosu |
| Kullanım Alanı | İhale hazırlığı, birim fiyat tespiti |
| Yasal Dayanak | ÇŞB Birim Fiyat Analizleri; 4734 SK Md.9 |
11. Yaklaşık Maliyet (Approximate Cost / Preliminary Cost Estimate)
| Alan | İçerik |
|---|---|
| İngilizce | Approximate Cost, Preliminary Cost Estimate, Budget Estimate |

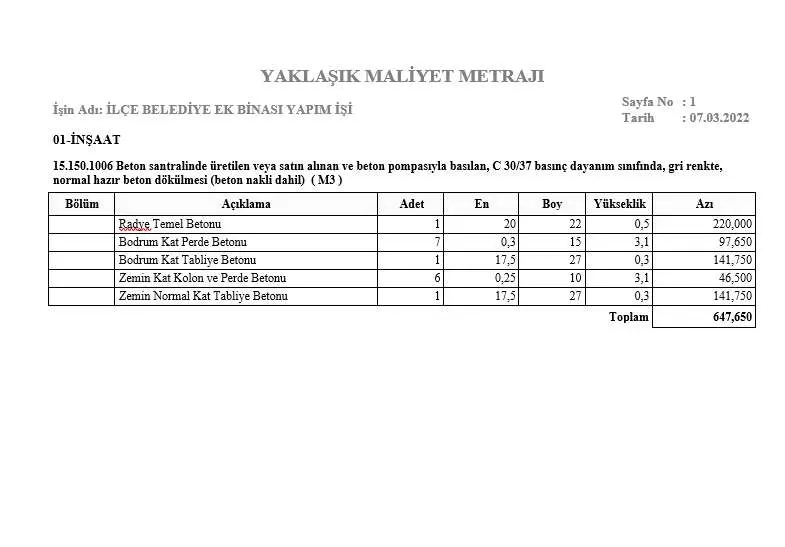

| Tanım | Proje başlangıcında detaylı metraj yapılmadan metrekare birim fiyatları vb. ile tahmin edilen maliyet |
| Kullanım Alanı | Fizibilite, ihale öncesi, bütçe |
| Yasal Dayanak | 4734 SK Md.9; ÇŞB 2025 Yapı Yaklaşık Birim Maliyetleri Tebliği |

12. Ara Hakediş (Interim Payment / Progress Payment)
| Alan | İçerik |
|---|---|
| İngilizce | Interim Payment, Progress Payment |
| Tanım | İnşaat devam ederken belirli periyotlarda (genellikle aylık) düzenlenen kısmi hakediş belgesi |
| Kullanım Alanı | Yüklenici nakit akışı, iş takibi |
| Yasal Dayanak | YIGS Md.39; Tip Sözleşme Md.11.2 (RG 32971) |
Teknik Açıklama: Ara hakediş, her ayın ilk 5 iş günü içinde yüklenicinin başvurusu üzerine düzenlenir. 30.07.2025 sonrası ilanlar için idarenin 30 gün içinde onay + 30 gün içinde tahakkuk zorunluluğu getirilmiştir.
13. Kesin Hakediş (Final Certificate / Final Payment)
| Alan | İçerik |
|---|---|
| İngilizce | Final Certificate, Final Payment |
| Tanım | İşin tamamlanmasının ardından tüm metraj ve kesintileri kesinleştiren son hakediş belgesi |
| Kullanım Alanı | İş tamamlama, kesin hesap |
| Yasal Dayanak | YIGS Md.41; 4735 SK Md.11 |
Teknik Açıklama: Kesin hakediş raporu, geçici kabulün ardından başlayan kesin metraj ve hesap sürecinde hazırlanır. YIGS Md.41'e göre bu süreç, geçici kabul tarihinden itibaren 6 ay içinde tamamlanarak idareye teslim edilir. Kesin hakedişte geçici hakedişlerdeki miktarlar değil, kesin metraj sonucunda bulunan miktarlar esas alınır.
Saha Notu: Türkiye'de kesin hesap süreçlerinin uzaması yüklenici ve idare arasında uyuşmazlıkların yaygın nedenlerinden biridir. Yapı denetim görevlisi ve yüklenicinin kesin hesapları proje süresince paralel olarak tutmaları gecikmeleri önler.
14. Fiyat Farkı (Price Adjustment / Escalation)
| Alan | İçerik |
|---|---|
| İngilizce | Price Adjustment, Escalation, Variation in Price |
| Tanım | Enflasyon nedeniyle sözleşme birim fiyatlarının güncellenmesi için uygulanan fark ödemesi |
| Kullanım Alanı | Uzun vadeli sözleşmeler, yüksek enflasyon dönemleri |
| Yasal Dayanak | 4735 SK Md.8; 2013/5217 Sayılı BKK (Fiyat Farkı Esasları) |
Yİ-ÜFE Genel Endeks yöntemi:
- = Fiyat farkı tutarı (TL)
- = Uygulama ayına ait hakediş tutarı (TL); avans verilmişse avans tutarı düşülür
- = 0,90 (sabit katsayı)
- (güncel endeks / temel endeks; TÜİK Yİ-ÜFE Genel sütunu)
Ağırlık oranları yöntemi:
Koşul:
Saha Notu: Türkiye'nin yüksek enflasyon ortamında (2022–2024 dönemi Yİ-ÜFE değişimi %80–120 aralığında seyretmiştir) fiyat farkı hesabı, yüklenicinin mali sürdürülebilirliği için kritik bir koruma mekanizmasıdır. 2024 yılı için 7491 SK Md.40 (Geçici Md.7) kapsamında artırımlı fiyat farkı uygulaması hayata geçirilmiştir.
15. İş Artışı (Variation Order / Change Order)
| Alan | İçerik |
|---|---|
| İngilizce | Variation Order, Change Order, Extra Work |
| Tanım | Orijinal sözleşme kapsamı dışına çıkan veya değiştirilen ek iş kalemi |
| Kullanım Alanı | Sözleşme yönetimi, ek hakediş |
| Yasal Dayanak | 4735 SK Md.24; KİK Genel Tebliği Md.52 |
Teknik Açıklama: Birim fiyat sözleşmelerde iş artışı üst sınırı sözleşme bedelinin %30'u ile sınırlıdır. Revize birim fiyat formülü:
: Revize birim fiyat (TL), : Sözleşme birim fiyatı (TL), : Artış miktarı, : Sözleşme bedeli (TL)
Koşul: (1) iş kalemi miktarında %20'yi aşan artış VE (2) artış tutarının sözleşme bedelinin %1'ini aşması — her iki koşul birlikte aranır.
16. Pursantaj (Progress Percentage / Completion Percentage)
| Alan | İçerik |
|---|---|
| İngilizce | Progress Percentage, Completion Ratio |
| Tanım | İşin toplam sözleşme bedelinin yüzde kaçının tamamlandığını gösteren oran |
| Kullanım Alanı | İş programı takibi, hakediş kontrolü |
| Yasal Dayanak | YIGS Md.39–41; Tip Sözleşme |
Saha Notu: Türkiye'deki büyük ölçekli projelerde pursantaj tablosu genellikle idarenin teknik birim müdürlükleri tarafından proje başlangıcında belirlenerek sözleşme ekine eklenir. Pursantajların gerçekçi belirlenmesi ödeme adaleti açısından önem taşır.
17. Teminat (Performance Bond / Security Deposit)
| Alan | İçerik |
|---|---|
| İngilizce | Performance Bond, Retention Money, Security Deposit |
| Tanım | Yüklenicinin sözleşme yükümlülüklerini yerine getireceğini güvence altına almak için iş sahibine verilen güvence |
| Kullanım Alanı | İhale teminatı (%3), kesin teminat (%6) |
| Yasal Dayanak | 4734 SK Md.33 (Geçici Teminat); 4735 SK Md.11 (Kesin Teminat) |
| Teminat Türü | Oran | Yasal Dayanak | İade Şartı |
|---|---|---|---|
| Geçici Teminat | %3 | 4734 SK Md.33 | İhale sonrası kazanmayanlara iade |
| Kesin Teminat | %6 | 4735 SK Md.11 | Kesin kabul + garanti süresi sonunda |
| Ek Kesin Teminat (FF) | %6 × FF tutarı | 4735 SK Md.11 Fıkra 5 | Fiyat farkı ödemelerinde otomatik oluşur |
| Hakediş Kesintisi (Teminata Mahsup) | %6 | Tip Sözleşme | Kümülatif %6'ya kadar |
Saha Notu: Teminat mektuplarının geçerlilik süresi, proje bitiş tarihini ve garanti süresini kapsayacak şekilde düzenlenmelidir.
18. Geçici Kabul (Provisional Acceptance / Taking-Over Certificate)
| Alan | İçerik |
|---|---|
| İngilizce | Provisional Acceptance, Taking-Over Certificate |
| Tanım | İnşaatın fiilen bitirilip teslim edildiğini belgeleyen, hata ve eksiklikleri saptayan ilk resmi kabul |
| Kullanım Alanı | Yükümlülüklerin başlatılması, bakım-onarım döneminin başlangıcı |
| Yasal Dayanak | 4735 SK Md.30; YIGS Md.41 |
Teknik Açıklama: Geçici kabul tutanağında tespit edilen eksiklikler, yüklenici tarafından belirlenen sürede giderilir. Kesin hakediş ancak geçici kabul işleminin tamamlanmasının ardından düzenlenebilir. Geçici kabulden sonra 6 ay içinde kesin metraj ve hesaplar tamamlanarak idareye teslim edilir.
19. Kesin Kabul (Final Acceptance / Final Completion Certificate)
| Alan | İçerik |
|---|---|
| İngilizce | Final Acceptance, Final Completion Certificate |
| Tanım | Geçici kabul sonrasındaki bakım-onarım/garanti döneminin sonunda tüm eksikliklerin giderildiğini belgeleyen nihai kabul |
| Kullanım Alanı | Teminat iadesi, sorumlulukların sona ermesi |
| Yasal Dayanak | 4735 SK Md.30; İmar Kanunu (3194) Md.30 |
Teknik Açıklama: Garanti süresi genellikle 1–2 yıl olup imalat türüne göre farklılaşabilir. Kesin kabulden sonra kesin teminat mektubu iade edilir. Bazı kritik yapı elemanları için garanti süresi 5–10 yıla kadar uzatılabilir.
20. Yüklenici (Contractor / General Contractor)
| Alan | İçerik |
|---|---|
| İngilizce | Contractor, General Contractor, Prime Contractor |
| Tanım | İş sahibiyle sözleşme imzalayarak inşaatı gerçekleştiren gerçek veya tüzel kişi |
| Kullanım Alanı | Sözleşme ilişkisi, sorumluluk tanımı |
| Yasal Dayanak | 4735 SK Md.4; İSG Kanunu (6331 SK) Md.2 |

Teknik Açıklama: Türk mevzuatında yüklenici; (1) Yapı Denetim Kanunu (4708 SK) kapsamındaki denetim yükümlülüklerini, (2) 6331 SK kapsamındaki iş sağlığı ve güvenliği tedbirlerini, (3) 4735 SK kapsamındaki sözleşme yükümlülüklerini yerine getirmek zorundadır.
21. Örnek Problemler
Problem 1 — Kolay
Başlık: Birim Fiyat Sözleşmesinde Aylık Ara Hakediş Hesabı
Veriler:
- Sözleşme bedeli () = 10.000.000 TL
- Fiyat farkı yok (sözleşmede yer almıyor)
- Kesin teminat kesintisi = %6
- Bu hakedişte gerçekleşen imalatlar:
- Toprak kazısı (Poz 15.120.1001): 500 m³ × 120 TL/m³
- C25/30 hazır beton (temel): 80 m³ × 2.800 TL/m³
- Nervürlü donatı Φ12–32: 8.000 kg × 45 TL/kg
İstenen: Bu hakedişin brüt tutarı, teminat kesintisi ve ödenecek net tutarı hesaplayınız.
Çözüm:
Not: Kümülatif kesinti sözleşme bedelinin %6'sına ulaşana kadar devam eder; sınır = 600.000 TL.
Sonuç: Brüt Hakediş = 644.000 TL; Kesinti = 38.640 TL; Net Ödeme = 605.360 TL
Kontrol: Pursantaj sınır içinde (%6,44 < %100). Teminat sınırı (600.000 TL) bu hakedişte aşılmamış; kesinti uygulanmaya devam edecektir.
Problem 2 — Orta
Başlık: Birim Fiyat Sözleşmesinde Revize Birim Fiyat Hesabı (%20 Artış)
Veriler:
- Sözleşme bedeli () = 24.500 TL
- Y.25.003/29-A pozu birim fiyatı () = 10,00 TL
- Sözleşmede yer alan miktar = 200 m²
- Gerçekleşen toplam miktar = 350 m²
İstenen: (a) Revize birim fiyat uygulama eşiği var mı? (b) Varsa revize birim fiyatı hesaplayın. (c) Bu kalemin toplam hakediş tutarını hesaplayın.
Çözüm:
Adım 1 — %20 sınır kontrolü:
Adım 2 — %1 koşul kontrolü:
Adım 3 — Revize birim fiyat (4735 SK Md.24):
Adım 4 — Toplam hakediş:
Sonuç: Revize birim fiyat = 9,39 TL/m²; Toplam Hakediş Tutarı = 3.432,90 TL
Kontrol: TL → Revize fiyat sözleşme birim fiyatının altındadır. Resmi analiz fiyatı kontrolü yapılmalıdır.
Problem 3 — Zor
Başlık: Birim Fiyat Sözleşmesinde Fiyat Farkı Hesabı (2013/5217 BKK — Yİ-ÜFE Genel Endeks Yöntemi)
Veriler:
- Sözleşme tarihi: Ocak 2025; Uygulama ayı: Haziran 2025
- Bu ay hakediş tutarı (): 644.000 TL
- Avans = 0 TL
- Temel endeks (, ihale tarihinden bir önceki ay Yİ-ÜFE): 2.200
- Güncel endeks (, hakediş ayından önceki ay Yİ-ÜFE): 2.450
- katsayısı (sabit): 0,90
İstenen: Fiyat farkı tutarını hesaplayın ve yükleniciye ödenecek toplam aylık hakediş tutarını bulun.
Çözüm:
Adım 1 — katsayısı:
Adım 2 — Fiyat farkı (2013/5217 BKK Md.6):
Adım 3 — Fiyat farkı için ek kesin teminat (4735 SK Md.11 Fıkra 5):
Adım 4 — Fiyat farkına ait KDV:
Adım 5 — Bu hakedişin toplam tutarı:
| Kalem | Tutar (TL) |
|---|---|
| Brüt Hakediş | 644.000,00 |
| Teminat Kesintisi (−%6) | −38.640,00 |
| Damga Vergisi (−%0,948) | −6.104,72 |
| Fiyat Farkı (+) | +65.842,56 |
| Fiyat Farkı Ek Teminat (−%6) | −3.950,55 |
| KDV (%20) | +141.968,51 |
| TOPLAM | 803.115,80 |
Sonuç: Fiyat Farkı = 65.842,56 TL; Bu Hakediş Toplam (KDV dahil) = 803.115,80 TL
Kontrol: → Enflasyon artışı %11,36 anlamına gelir; bu değer 2025 Ocak–Haziran dönemine ait Yİ-ÜFE değişimiyle uyumludur. katsayısı, yüklenicinin gelir artışından doğan vergi etkisini dengelemek amacıyla kullanılmaktadır.
22. Sık Yapılan Hatalar
| # | Hata | Risk | Doğru Uygulama |
|---|---|---|---|
| 1 | Zemin sınıfı yanlış poz seçimi | Fazla/eksik ödeme, Sayıştay itirazı | Zemin etüt raporu + poz tarifini karşılaştır |
| 2 | Fire oranının hem analize hem siparişe eklenmesi | Çift fire, maliyet şişmesi | ÇŞB analizine zaten dahil olan fire oranını kontrol et |
| 3 | Hakediş raporuna ihtirazı kayıt koymamak | İtiraz hakkının kaybı (Yargıtay 15. HD) | Dilekçe + hakediş altına ihtirazı kayıt ifadesi ekle |
| 4 | Geçici hakediş değerlerini kesin hesaba aktarmak | Kesin metraj farkı uyuşmazlıkları | Kesin metrajı projeden bağımsız yeniden ölç |
| 5 | Fiyat farkı temel endeksini yanlış almak | Eksik fiyat farkı talep etmek | İhale tarihinden önceki ay Yİ-ÜFE değerini TÜİK'ten teyit et |
| 6 | Revize birim fiyat hesabında koşulları birlikte sağlamayı unutmak | Hatalı hakediş düzenleme | %20 ve %1 koşullarını her ikisini birlikte kontrol et |
| 7 | Pursantaj toplamının %100'ü geçmesi | Sözleşme anlaşmazlığı | Pursantaj tablosunu imzalamadan önce toplam kontrol et |
| 8 | ÇŞB eski yıla ait birim fiyat kullanmak | Yaklaşık maliyet hatası | Her yıl 1 Ocak ve varsa ara dönem listesini kullan |
Kaynakça
- İlgili Türk Standartları (TS) ve Avrupa Normları (EN)
- TBDY 2018 — Türkiye Bina Deprem Yönetmeliği
- İlgili ders kitapları ve teknik kaynaklar
Not: Bu makale eğitim amaçlıdır. Projelerde güncel yönetmelik ve standartlara başvurunuz.
Kaynaklar
- 4734 Sayılı Kamu İhale Kanunu — T.C. Mevzuat Bilgi Sistemi. https://www.mevzuat.gov.tr
- 4735 Sayılı Kamu İhale Sözleşmeleri Kanunu — T.C. Mevzuat Bilgi Sistemi. https://www.mevzuat.gov.tr
- Teknik Sözlük.
İlgili Hesaplama Araçları
Bu konuyla ilgili ücretsiz mühendislik hesaplama araçlarımızla ön tasarım ve kontrol yapabilirsiniz:
Metraj ve Hakediş Terimleri Sözlüğü — Sıkça Sorulan Sorular
Metraj ile keşif arasındaki fark nedir?
Birim fiyat analizinde %25 kâr ve genel gider katsayısı nasıl uygulanır?
Hakediş raporuna itiraz etmek için ne yapılmalıdır?
Fiyat farkı hesabında temel endeks hangi ay alınır?
İş artışında revize birim fiyat ne zaman uygulanır?
Kaynaklar, sürüm ve alıntılamaAkademik ve mesleki kullanım için atıf ayrıntılarını açın.
bilgiportali (2026). Metraj ve Hakediş Terimleri Sözlüğü. Yapıdan — İnşaat Mühendisliği Bilgi Portalı. https://yapidan.com/kategoriler/sz/metraj-hakedis-terimleri-sozlugu
