Prekast (Prefabrik) vs Yerinde Döküm Beton: Detaylı Karşılaştırma

İki üretim yöntemi arasındaki seçim, proje türüne, teslim süresine, bütçeye ve mimari karmaşıklığa bağlıdır; malzeme kapsamında uygulama, kaynak ve kontrol.

Yapıdan Editör Kurulu · Editoryal kaynak kontrolündeEditoryal kaynak kontrolü kaydı varAyrıntılar
Hazırlayan
Yapıdan Editör Kurulu
Teknik/Editoryal kontrol
Teknik doğrulama bekliyor
Son kontrol tarihi
Teknik doğrulama bekliyor
İçerik sürümü
1.0
Kaynak durumu
Editoryal kaynak kontrolü kaydı var

Sorumluluk/kapsam: Bu içerik genel bilgilendirme ve editoryal kaynak kontrolü amacıyla hazırlanır; proje, saha veya uygulama kararı için yetkili mühendis/kurum değerlendirmesinin yerine geçmez.

Prekast (Prefabrik) vs Yerinde Döküm Beton Karşılaştırması

İki üretim yöntemi arasındaki seçim, proje türüne, teslim süresine, bütçeye ve mimari karmaşıklığa bağlıdır.

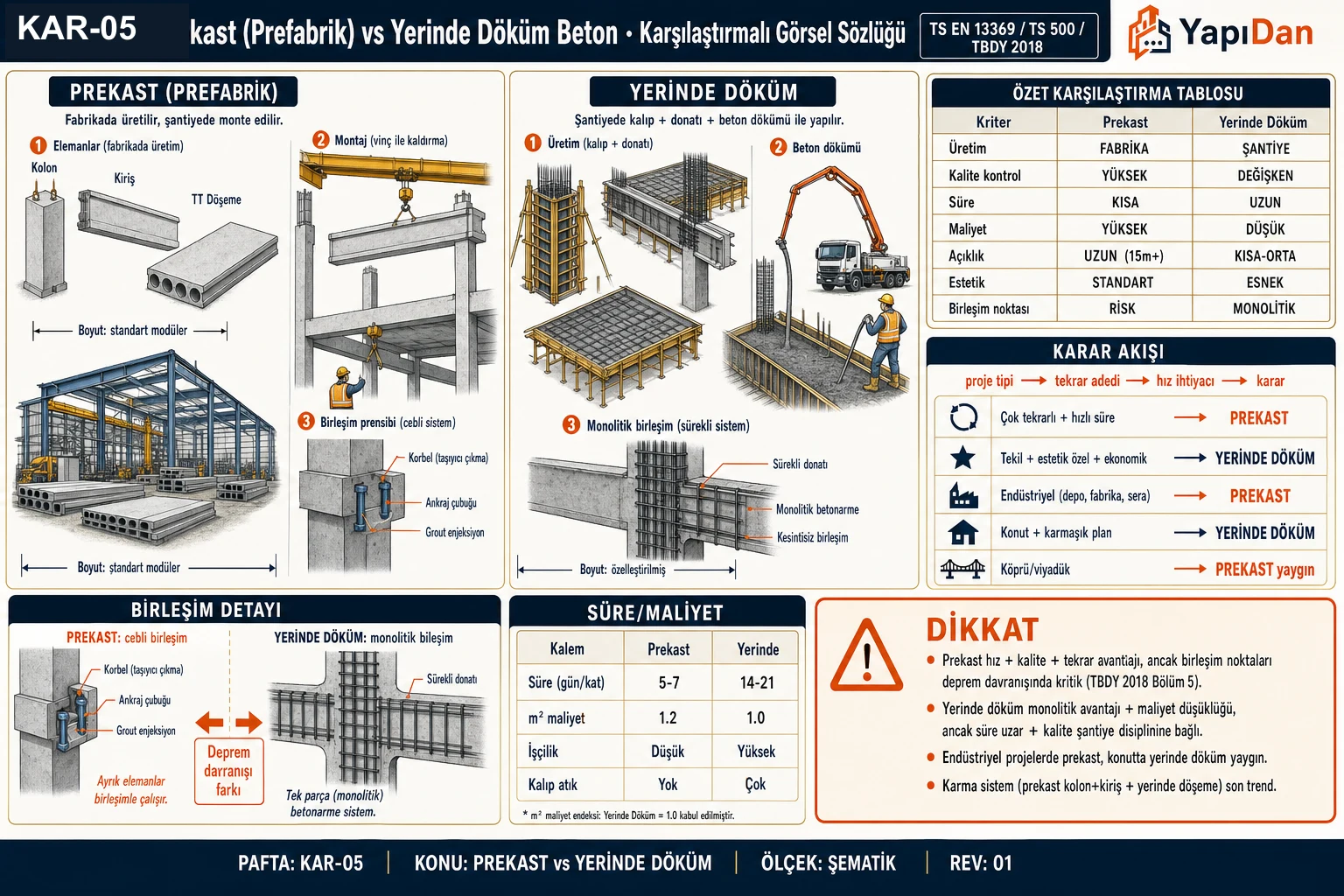

KAR-05 — Prekast vs Yerinde Döküm Beton karşılaştırmalı görsel sözlüğü: yan yana imalat kesiti, özet tablo, karar akışı, birleşim detayı, süre ve maliyet
Şekil 1 — KAR-05 · Prekast (Prefabrik) vs Yerinde Döküm Beton Karşılaştırmalı Görsel Sözlüğü
Yan yana imalat kesiti · özet tablosu · karar akışı · birleşim detayı · süre/maliyet kıyası (TBDY 2018 Bölüm 15 + TS EN 13369).

Özet Karşılaştırma

Tablo: Özet Karşılaştırma özeti.

Tüm sütunlar için yana kaydırın →
Tablo 1 — Kriter / Prekast / Yerinde Döküm
KriterPrekastYerinde Döküm
ÜretimFabrikada kontrollüŞantiyede
Kalite kontrolü⭐⭐⭐⭐⭐⭐⭐⭐
Hız⭐⭐⭐⭐⭐⭐⭐⭐
Maliyet (büyük seri)EkonomikNormal
Maliyet (küçük proje)PahalıEkonomik
Deprem performansıÖzel detay gerekliDoğal monolitik (iyi)
Mimari esneklikSınırlıTam
İşçilik ihtiyacıAz (şantiyede)Çok
Hava koşulundan bağımsız

Prekast Beton Detayları

Avantajları

  1. Fabrika kalite kontrolü → homojen, hassas boyut
  2. Hızlı montaj → şantiyede saniyeler
  3. Hava koşulundan bağımsız → kış/yaz üretim
  4. Az atık (%30 daha az)
  5. Yüksek beton sınıfı (C35-C50 standart)
  6. Mimari yüzey (finiş dahili)
  7. Az iş gücü (şantiyede)

Dezavantajları

  1. Bağlantı kritik → deprem zayıf noktası
  2. Nakliye maliyeti (büyük elemanlar)
  3. Vinç gereksinimi (ağır ekipman)
  4. Değişiklik zor (kalıp sabit)
  5. Kalıp yatırımı (ilk maliyet)

Tipik Kullanım Alanları

  • Endüstriyel yapılar (fabrika, depo)
  • Otopark (double-T ile)
  • Alışveriş merkezi (büyük açıklık)
  • Köprü (I-kiriş, HCP)
  • Stadyum seyirci tribünü

Yerinde Döküm Detayları

Avantajları

  1. Monolitik yapı (bağlantı yok)
  2. Mimari serbestlik tam
  3. Değişiklik kolay (tasarım fleksibilitesi)
  4. Küçük projeler ekonomik
  5. Küçük kalıp yatırımı
  6. Deprem doğal iyi (sürekli sistem)
  7. Özel geometriler mümkün

Dezavantajları

  1. Kalite değişken (beton-işçilik-hava koşulu)
  2. Yavaş (her kat süre gerektirir)
  3. Hava koşulu bağımlı
  4. Çok atık (kalıp yapımı)
  5. Yoğun işçilik

Tipik Kullanım Alanları

  • Konut (1-30 kat)
  • Ofis binaları
  • Temel ve bodrum
  • Yüksek bina kolonları (özel yüksek)
  • Özel geometriler

Maliyet Analizi

Küçük Proje (500 m² villa)

Tablo: Küçük Proje (500 m² villa) özeti.

Tüm sütunlar için yana kaydırın →
Tablo 2 — Kalem / Prekast / Yerinde Döküm
KalemPrekastYerinde Döküm
Kalıp080.000 TL
Beton80.000 TL (premium)60.000 TL
Donatı30.000 TL30.000 TL
İşçilik20.000 TL50.000 TL
Vinç40.000 TL0
Toplam170.000 TL220.000 TL

Sonuç: Küçük projede prekast daha ucuz olabilir (hazır kalıp avantajı).

Büyük Proje (20.000 m² fabrika)

Tablo: Büyük Proje (20.000 m² fabrika) özeti.

Tüm sütunlar için yana kaydırın →
Tablo 3 — Kalem / Prekast / Yerinde Döküm
KalemPrekastYerinde Döküm
Süre4 ay8 ay
Maliyet (TL/m²)3.5003.200
İşçi sayısı20100
Kalite uyumsuzluk riskiDüşükOrta

Büyük projede prekast hız avantajı + dolaylı maliyet tasarrufu sunar.

Deprem Performansı (Kritik)

Yerinde Döküm

  • Monolitik — eleman sürekli
  • Doğal sünek davranış
  • TBDY 2018 standart kurallar
  • R = 8 (yüksek süneklik BA çerçeve)

Prekast

  • Bağlantılar zayıf nokta
  • Özel detay gerekir (TBDY Bölüm 15)
  • İki türü:

Emulative Sistem

  • Yerinde döküm eşdeğeri
  • Topping betonu ile birleştirme
  • R = 8 (aynı performans)

Jointed Sistem

  • Kuru birleşim (cıvata, kaynak)
  • Daha kısıtlı süneklik
  • R = 4-5

Hız Karşılaştırma

5 katlı 2000 m² konut için:

Tablo: Hız Karşılaştırma özeti.

Tüm sütunlar için yana kaydırın →
Tablo 4 — Yöntem / Toplam Süre / Kat Süresi
YöntemToplam SüreKat Süresi
Yerinde döküm10-14 ay2-3 hafta/kat
Prekast4-6 ay5-7 gün/kat

Prekast 2-3 kat daha hızlı.

Kalite Karşılaştırması

Kür Koşulları

Tablo: Kür Koşulları özeti.

Tüm sütunlar için yana kaydırın →
Tablo 5 — Faktör / Prekast / Yerinde
FaktörPrekastYerinde
SıcaklıkKontrollü (20-60°C)Çevre (-5 / +40°C)
NemBuhar kürüDeğişken
Kür süresi8-24 saat (buhar)7 gün (normal)
Dayanım gelişmesiHızlı + homojenYavaş + değişken

Boyutsal Hassasiyet

  • Prekast: ±3-5 mm
  • Yerinde döküm: ±10-15 mm

Mimari Açıklık (Span)

Tablo: Mimari Açıklık (Span) özeti.

Tüm sütunlar için yana kaydırın →
Tablo 6 — Yöntem / Maks. Açıklık
YöntemMaks. Açıklık
Yerinde döküm kiriş10 m (özel 15 m)
Prekast T-kiriş18 m
Prekast Hollow Core15 m
Prekast Double-T20 m
Prekast öngerilmeli30 m+

Prekast büyük açıklık için daha uygundur.

Çevre Etkisi (Sürdürülebilirlik)

Tablo: Çevre Etkisi (Sürdürülebilirlik) özeti.

Tüm sütunlar için yana kaydırın →
Tablo 7 — Faktör / Prekast / Yerinde
FaktörPrekastYerinde
Beton atığı~%5~%15
CO₂ salımı (m³ başına)BenzerBenzer
Geri dönüşümKolay (blok)Zor (kırılma)
Enerji (üretim)Fabrika optimizeDağınık

Karar Ağacı

Proje:
├── Standart konut (<500 m²)
│   └── YERİNDE DÖKÜM (ekonomik, esnek)
│
├── Konut (500-5000 m²)
│   ├── Tekrarlanan tipolojiler varsa → PREKAST (hızlı)
│   └── Özel tasarım → YERİNDE
│
├── Endüstriyel (>5000 m²)
│   └── PREKAST (hız + kalite)
│
├── Köprü
│   ├── Modüler → PREKAST
│   └── Özel geometri → YERİNDE
│
├── Yüksek bina (>30 kat)
│   └── Kolonlar yerinde, döşeme karma
│
└── Otopark
    └── PREKAST (double-T)

TBDY 2018 Deprem Kriterleri

Her İki Yöntem Kabul Edilir

  • Yerinde döküm: Bölüm 7 (standart)
  • Prekast: Bölüm 15 (özel detay)

Prekast Ek Gereksinimler

  1. Bağlantı detayları test sertifikalı
  2. Topping betonu döşemede zorunlu
  3. Sarılma detayı bağlantı bölgesinde
  4. Peer review önerilir (büyük projelerde)

Türkiye'de Yaygınlık

Tablo: Türkiye'de Yaygınlık özeti.

Tüm sütunlar için yana kaydırın →
Tablo 8 — Yapı Türü / Prekast Payı
Yapı TürüPrekast Payı
Konut%5
Ofis%15
Fabrika%60
Depo%70
Otopark%40
Köprü%30

Sık Sorulan Sorular

Prekast konut deprem bölgesinde güvenli mi? Evet — TBDY 2018 Bölüm 15 kuralları + emülative sistem ile yerinde döküm kadar güvenli.

Hangisi daha uzun ömürlü? Her ikisi de 50-100 yıl. Prekastın fabrika kalitesi ömrü artırabilir; yerinde döküm kötü işçilikte kısaltır.

Hibrit sistem mümkün mü? Evet yaygın! Temel + kolonlar yerinde döküm, döşeme + duvar paneli prekast. Türkiye'deki çoğu alışveriş merkezi bu şekilde.

İlgili

Son güncelleme: 22 Nisan 2026 · Kaynaklar: TBDY 2018 Bölüm 15, TS EN 13369, piyasa verileri.

İlgili Hesaplama Araçları

Bu konuyla bağlantılı ücretsiz mühendislik hesaplama araçları:

Önemli Mühendislik Uyarısı: Bu içerik yalnızca bilgilendirme amaçlıdır; nihai tasarım, hesap ve uygulama kararları, güncel yönetmelikler ile proje koşulları çerçevesinde yetkili bir inşaat mühendisinin denetiminde alınmalıdır. Sayısal örnekler ve formüller genel mühendislik pratiğini yansıtır; her projenin kendine özgü zemin, yük ve çevre koşulları proje müellifince ayrıca değerlendirilmelidir.

Prekast (Prefabrik) vs Yerinde Döküm Beton: Detaylı Karşılaştırma — Sıkça Sorulan Sorular

Prekast beton nedir ve yerinde döküm betondan farkı nedir?
Prekast beton, fabrikada kontrollü koşullarda üretilen ve şantiyede monte edilen beton elemanlardır. Yerinde döküm ise kalıbın şantiyede kurulup betonun yerinde dökülmesiyle oluşur; bu sayede monolitik (kesintisiz) bir yapı elde edilir.
Deprem bölgesinde prekast sistem güvenli midir?
Evet. TBDY 2018 Bölüm 15 kurallarına ve emulative (topping betonlu) sisteme uyulduğunda prekast yapılar yerinde döküm kadar güvenli sayılır. Bağlantı detaylarının test sertifikalı olması zorunludur.
Prekast mi, yerinde döküm mü daha hızlıdır?
Prekast 2-3 kat daha hızlıdır. Örneğin 5 katlı 2000 m² bir konut için yerinde döküm 10-14 ay sürerken prekast ile bu süre 4-6 aya iner.
Küçük projelerde hangi yöntem daha ekonomiktir?
Küçük projelerde (ör. 500 m² villa) her iki yöntemin maliyeti birbirine yakındır; hazır kalıp avantajıyla prekast daha uygun çıkabilir. Büyük endüstriyel projelerde ise prekast hız avantajı sayesinde dolaylı maliyet tasarrufu sağlar.
Hibrit (karma) sistem mümkün müdür?
Evet, yaygın bir uygulamadır. Temel ve kolonlar yerinde döküm, döşeme ve duvar panelleri prekast olarak yapılabilir. Türkiye'deki alışveriş merkezlerinin büyük çoğunluğu bu karma sistemle inşa edilmiştir.
